巩义市嵩鑫滤材工业有限公司欢迎您到访我们的网站!!
24小时咨询电话:15037105616

当前位置:网站首页 > 行业新闻

混凝土滤板安装施工方案

作者来源:gysxlc       发布时间: 2018/7/5 8:42:57    标签:滤板 混凝土滤板 预制滤板
导读:
滤板是水处理工艺中关键装置,在滤池中起到承载滤料层过滤和反冲洗配水(气)的双重作用.

    混凝土滤板是严格执行国家有关标准,采用立式钢模浇制,水灰比,细石、石英砂等材料配制,并按设计要求计算开孔比,预埋ABS工程塑料预埋套管、配双层双向优质螺纹钢筋的一项水处理装置。

滤板,混凝土滤板,预制滤板

混凝土滤板安装主要步骤及所需仪器:

    (1)测量放线-安装滤梁-找平-吊装滤板-安装调平-专用密填封胶泥填实-安装滤头-安装压板-放水-试压、排水-清理现场。
    (2)按施工图,施工员对滤池进行实测,复核,若发现图纸与现场不符,即时联系甲方与设计方解决,待核对无误后进行放线测量。
    (3)水准仪,卡尺,米尺等计量器具,要随工程进行的需要配置,联系监理单位做好验线准备。
混凝土滤板安装准备
    滤板安装前,应逐件查看滤板、滤粱质量;查看池内整理状况;查看滤板安装方位放线精度。安装时逐件按弹线方位,按答应偏差要求吊装就位,用细丝线或3m长平尺及其塞尺查看量测平坦度。滤板吊装一般选用轿车起重机吊装,吊装吊点应符合滤板规划和运用说明书要求,无要求时应进行滤板吊装抗裂核算。吊装滤板时,为维护砼棱角,所用吊索要加胶套管或专用夹具或专业皮带,若滤板上留有专业吊装钢孔的宜用插销式吊具。吊索与夹具要安全可靠,有防脱辅佐吊索。滤板定位后对每块滤板进行平坦度丈量并作好相应记载,当滤板平坦度超过差错规模时应查找原因,从头起吊打磨处理,不宜加装垫片。
    若经过加装垫片或塞片进行调整的,垫片和塞片的资料应选用S304不锈钢、ABS、聚乙烯等。滤板平坦度调整完成后便可进行滤板的固定。混凝土滤板固定前应将压板用电焊机点焊3点以上衔接成全体。
混凝土滤板间、滤板与滤池间的接缝处理
    上层混凝土滤板预留锚固钢筋固定。滤板间预留锚固筋间穿横向衔接钢筋,钢筋标准、类型按规划要求。在滤板固定后,应先打扫洁净接缝内尘土及杂物,然后严格按施工图要求用聚合水泥砂浆或无缩短水泥分层填入接缝,并捣实压光。确保接缝紧密,不得漏气、漏水。板与板之间必须密封,不留空地,避免过滤时漏砂及反冲刷水从板缝涌上来。滤板缝振捣密实外表找平压光后,掩盖薄膜浇水维护不少于7天。滤板选用密封胶填缝时,板缝应用压缩空气和热风吹风机烘干。所填密封胶也用热风机加热,以确保密封胶与板缝的粘接结实。基层滤板(滤料承托滤板)板缝密封后按规划一般选用压板和螺栓固定,当为中心固守时压板一般选用S304不锈钢钢板100*100*8mm;当为周边固守时压板一般选用S304不锈钢角钢100*70*9mm。对用于池壁侧滤板固定的角钢,其上应选用20mm腰子孔,不平常填不锈钢塞片;螺栓选用é16的S304不锈钢螺栓,在1m长度方向上应不少于两个。
混凝土滤板水平度抽查
  水平度抽查在滤板安装后进行。用水平仪抽检(以毫米刻度的钢直尺为标尺)滤板的上外表,要求单块滤板安装平坦度误差1mm以内,单格滤池内安装平坦度误差不超过3mm,全体滤池水平度不超过5mm。

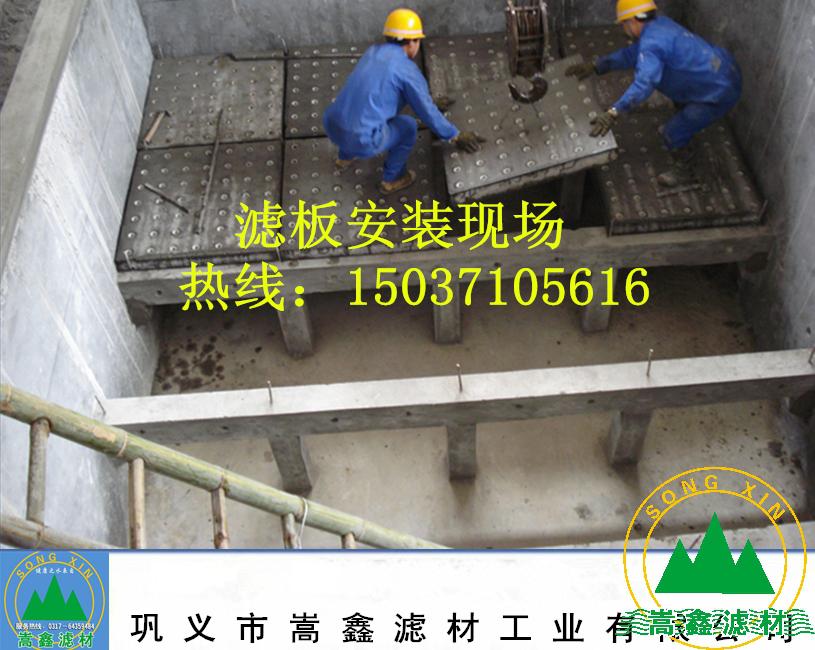

混凝土滤板安装现场

混凝土滤板气密性试验

  混凝土滤板嵌缝维护完成后,查看嵌缝应平坦、无气孔、无裂纹;不锈钢压板安装应平稳结实。向所有滤头座拧上堵头(除其间一个接出气压表外),往池内灌水间隔滤板下外表约20cm,开动反洗风机或空压机供气,经过排气阀调整滤板下压力,实验压力0.04-0.05Mpa,恒压10min。一切嵌缝均无气泡冒出为合格。否则应具体记载漏点方位,排水修正后从头实验直至合格停止。本项测验必须操控好实验压力,压力过高会导致掀翻、打烂滤板。
    滤板是水处理工艺中关键装置,在滤池中起到承载滤料层过滤和反冲洗配水(气)的双重作用。滤板质量的优劣(特别是滤板的平整度和精度)直接关系到水厂、污水厂的滤后水质、水量及运行的长期效益。

产品中心

联系我们

CONTACT US

巩义市嵩鑫滤材工业有限公司

电话:15037105616

微信:gysxlc

邮箱:gysxlc@163.com

地址:河南省巩义市

网址:http://www.sxlc.com
